Ablauf·
Von der ersten Ersteinschätzung bis zum eigenen Strom.
Ein Team begleitet Sie bei jedem Schritt.
Ein kurzer Eintrag über unsere Website genügt. Adresse und ein paar Eckdaten reichen für den Anfang.
Sie sprechen nicht mit einem Callcenter, sondern direkt mit dem Fachmann aus Ihrer Region. Er vereinbart mit Ihnen den Termin vor Ort.
Damit die Ersteinschätzung wirklich auf Ihr Haus zugeschnitten ist, halten Sie bis zum Termin drei Werte bereit. Alle stehen auf Ihrer letzten Stromabrechnung.
Unverbindlich, bei Ihnen zu Hause. Zuerst klären wir, was Ihnen bei dem Projekt wichtig ist, damit wir eine gemeinsame Basis haben. Dann geht es ins Detail.
Wir sagen Ihnen auch klar, wenn sich eine Photovoltaikanlage in Ihrem Fall nicht lohnt.
Nach dem Termin haben Sie alles schwarz auf weiß und können in Ruhe vergleichen.
Offene Fragen oder ein Wunsch nach einer anderen Variante? Wir klären das, bevor Sie sich entscheiden.
Entscheiden Sie sich für uns, kommen wir noch einmal zu Ihnen. Gemeinsam planen wir jedes Detail und dokumentieren es für unsere Monteure.
Zum Schluss vereinbaren wir den Termin. Ab hier wissen Sie, wann wer bei Ihnen ist.
Unser interner Customer Success prüft Ihre Planungsunterlagen auf Vollständigkeit und Richtigkeit, bevor irgendetwas bestellt wird.
Das Material wird für Ihr Projekt bestellt und zwei Tage vor der Montage bei Ihnen angeliefert.
Die geprüften Planungsunterlagen gehen an das Team, das Ihr Dach belegt. Niemand fährt mit einer Vermutung los.
Die Monteure bringen Werkzeug und Material mit und sind gegen 8 bis 9 Uhr vorbereitet bei Ihnen.
Bevor der erste Haken sitzt, prüft ein Fachmonteur die Statik Ihres Daches und die Abmessungen noch einmal selbst.
Gerüst, Materiallift und Absicherung stehen, bevor es aufs Dach geht.

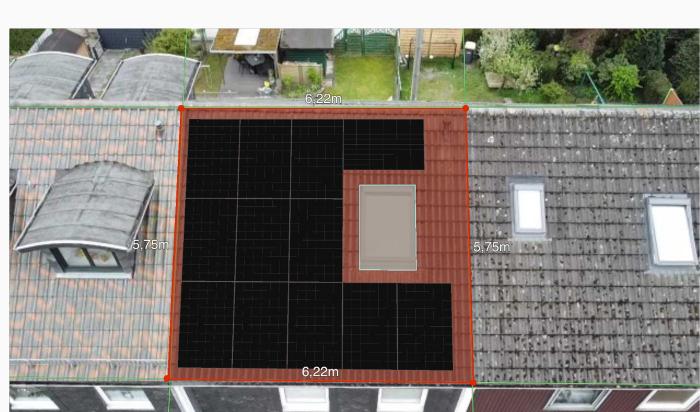

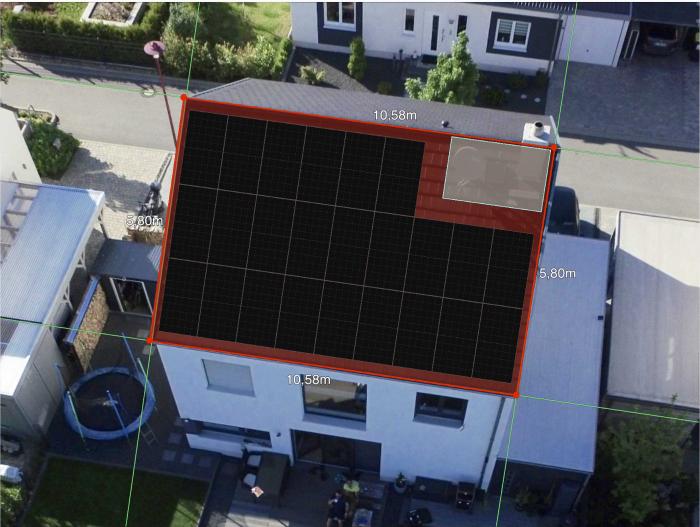

Jede Schiene wird passend für Ihr Dach zugeschnitten, nicht auf ungefähr.
Dort, wo ein Dachhaken durchgeführt wird, schleifen wir den Ziegel passend an. So liegt er danach wieder sauber.
Die Dachhaken werden direkt auf den Sparren befestigt, dem tragenden Teil Ihres Dachstuhls.
Das ist das Detail, an dem man gute Montage erkennt. Der Haken sitzt 4 mm über dem Ziegel und nie direkt darauf.
Ein Dach hat Spiel. Liegt der Haken direkt auf, wie es bei günstigen Unterkonstruktionen oft vorkommt, drückt er bei Wind oder Schneelast den Ziegel kaputt.

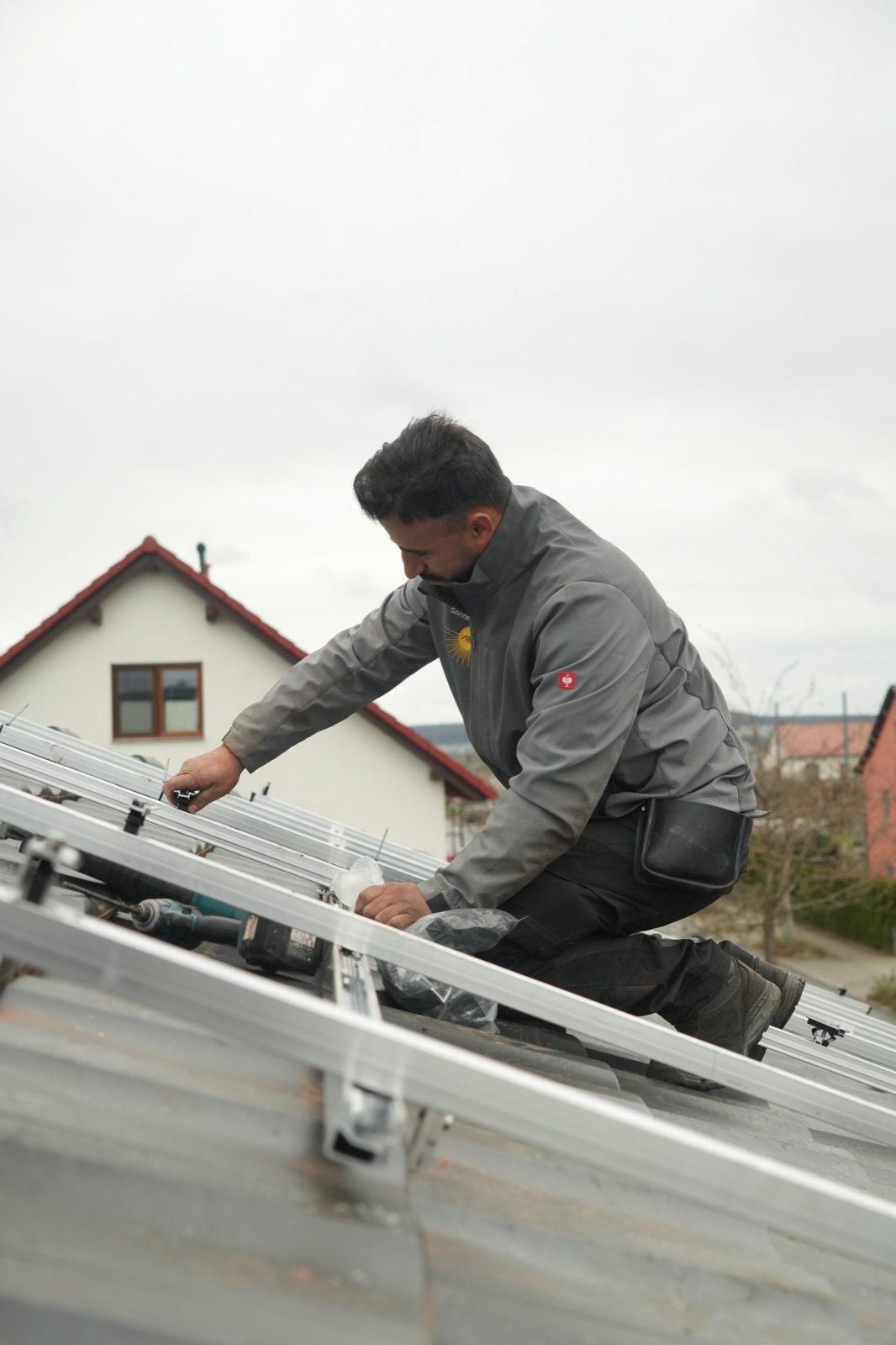

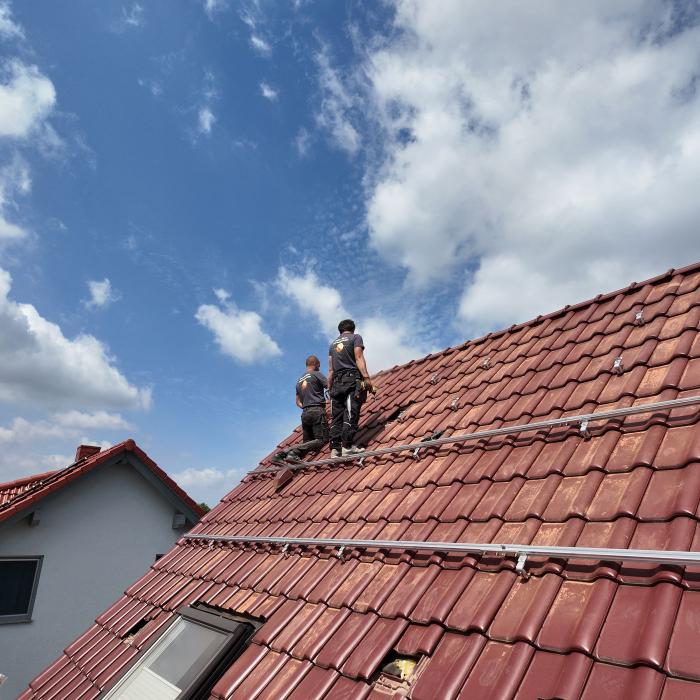

Die zugeschnittenen Schienen werden auf die Haken montiert.
Mit einer gespannten Schnur richten wir alles aus. Das Ergebnis ist ein Modulfeld in absoluter Symmetrie.

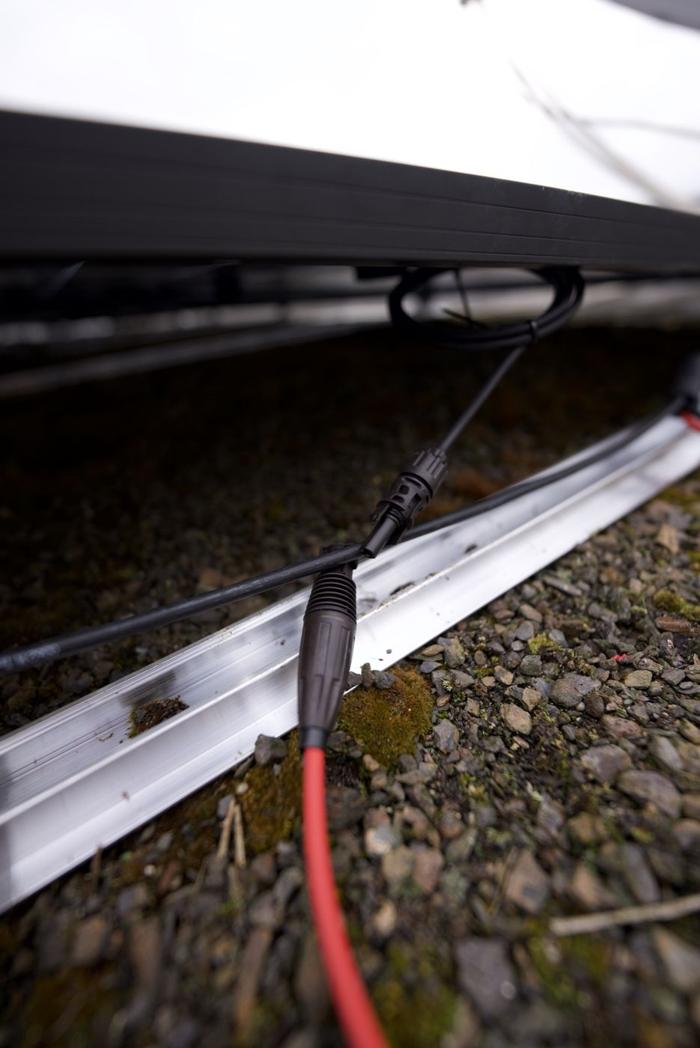

Die Strangkabel werden an den Modulen zusammengesteckt, im Flexrohr geführt und an den Schienen befestigt. Nichts hängt lose auf dem Dach.
Die Mittelklemmen halten die Module zwischen zwei Reihen fest.
Wo es Verschattung gibt, klemmen wir Leistungsoptimierer ein, damit ein Schatten nicht den ganzen Strang ausbremst.
Jetzt kommen die Module aufs Dach und werden eingelegt.
Am Rand jeder Reihe sichern Endklemmen die Module.
Zum Schluss führen wir die Kabel sauber ins Haus, je nach Gebäude über einen Kabelkanal oder eine Dachdurchführung.
Dachhaken auf die Sparren, 4 mm Luft zum Ziegel, Schienen und Module darauf. So sieht das fertige Ziegeldach aus.
Auf dem Flachdach stehen die Module auf einer eigenen Unterkonstruktion. Die Drohne zeigt ein fertig belegtes Dach aus unserem Montagetag.
Unterlagen geprüft, Material zwei Tage vorher bei Ihnen, Planung beim Elektriker. Er kennt Ihr Projekt, bevor er klingelt.
Der Elektriker bringt Werkzeug, Material und zusätzlich Ersatzmaterial mit und ist gegen 8 bis 9 Uhr bei Ihnen.

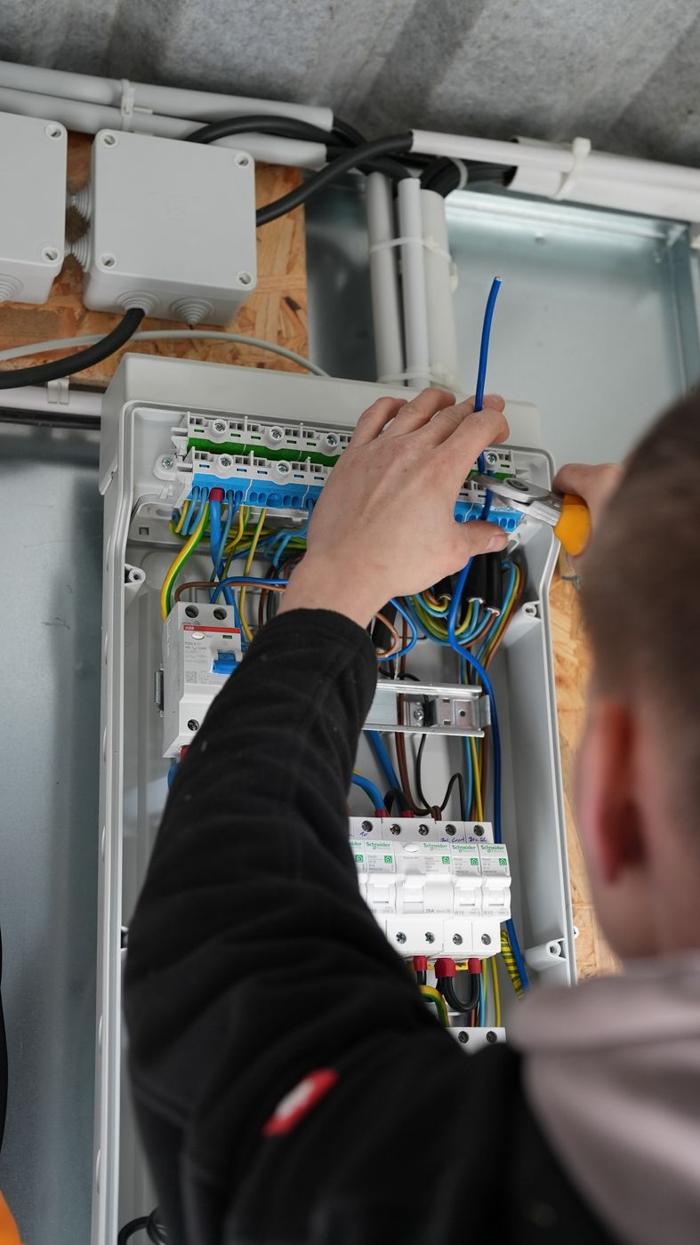

Bevor angeschlossen wird, prüft der Elektriker erneut die gesetzlichen Mindestabstände und ob Ihr Zählerschrank geeignet ist.
Fehlt eine einzelne Klemme, die vorher nicht zu erkennen war, haben wir Ersatz dabei. Der Termin muss nicht verschoben werden.
Wechselrichter und Speicher werden fachgerecht angeschlossen und abgesichert, genau so, wie es mit Ihnen besprochen wurde.

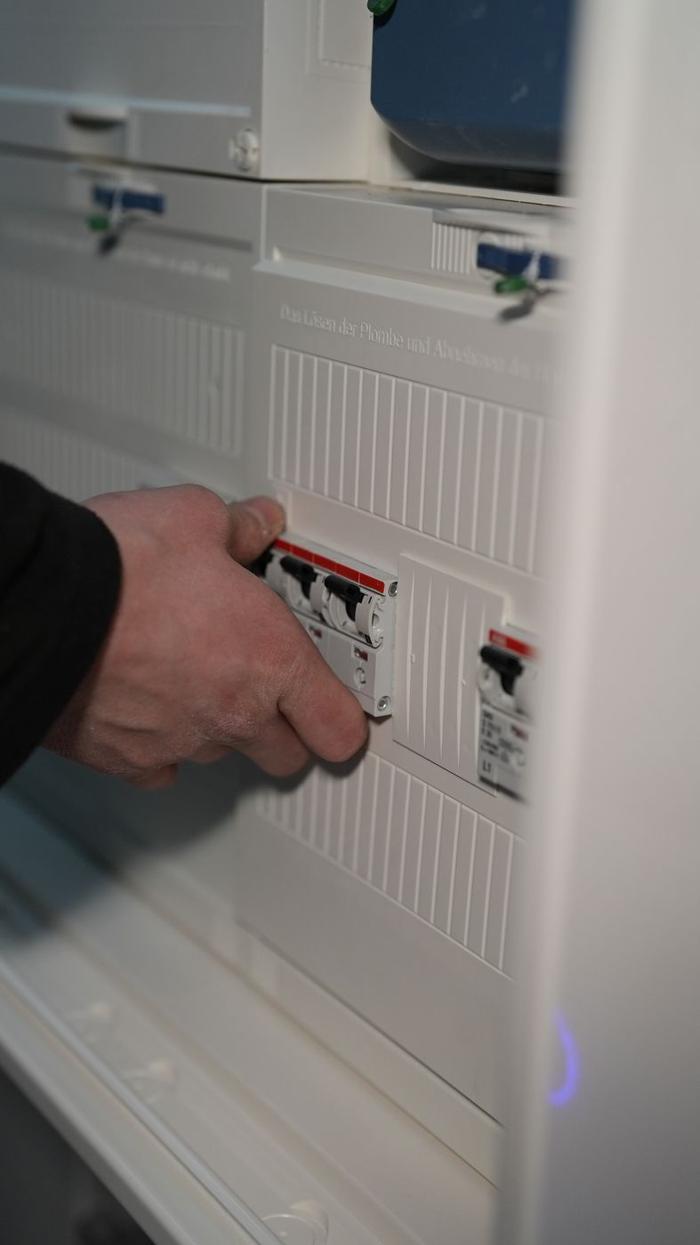

Nur für den eigentlichen Anschluss ist Ihr Haus kurz stromlos, rund 30 bis 45 Minuten.
Die Anlage geht in Betrieb. Ab diesem Moment arbeitet Ihr Dach für Sie.
Wir richten die App mit Ihnen zusammen ein und erklären, was Sie darin sehen: Erzeugung, Verbrauch, Speicher und Netz.
Sie sind jetzt ein großes Stück unabhängiger und produzieren Ihren eigenen Strom.
Ab jetzt erzeugen Sie Ihren Strom selbst. Wir bleiben Ihr Ansprechpartner.
Ersteinschätzung anfragenWas Kunden vor dem Start am häufigsten wissen wollen.
Keine hohen Vorkasse-Summen. Die Zahlung ist an Leistungsschritte gebunden und steht transparent im Angebot. Hohe Anzahlungen sind eines der acht Warnsignale, vor denen wir selbst warnen.
Wir, und es steckt im Festpreis. Gerüst, Dachdurchführungen und Kabelwege sind bei uns keine Fußnoten.
Maximal 45 Tage vom Auftrag bis zur Inbetriebnahme, garantiert. Die reine Dachmontage dauert ein bis zwei Tage, die Elektrik einen Tag.
Ja. Fördercheck und Antragsvorbereitung sind Teil der Planung. Sie unterschreiben, wir kümmern uns um Fristen und Nachweise.
Für die Ersteinschätzung: Adresse, ungefährer Jahresverbrauch, ein Foto vom Zählerschrank. Alles Weitere nehmen wir beim Aufmaß selbst auf.
Wir melden uns innerhalb von 24 Stunden, klären vorab die Gegebenheiten und vereinbaren auf Wunsch gerne eine unverbindliche Ersteinschätzung bei Ihnen vor Ort.
